네팔 대홍수로 연락이 끊긴 우리나라 인력 9명은 현지 최대 규모의 수력발전소 건설 현장에서 일하고 있었습니다.
해당 발전소는 올해 말 완공 예정이었는데, 홍수 피해로 향후 운영에 차질이 불가피하게 됐습니다.
김웅래 기자입니다.
[기자]
네팔 수도, 카트만두에서 북서쪽으로 70km 떨어진 트리슐리 강 상류.

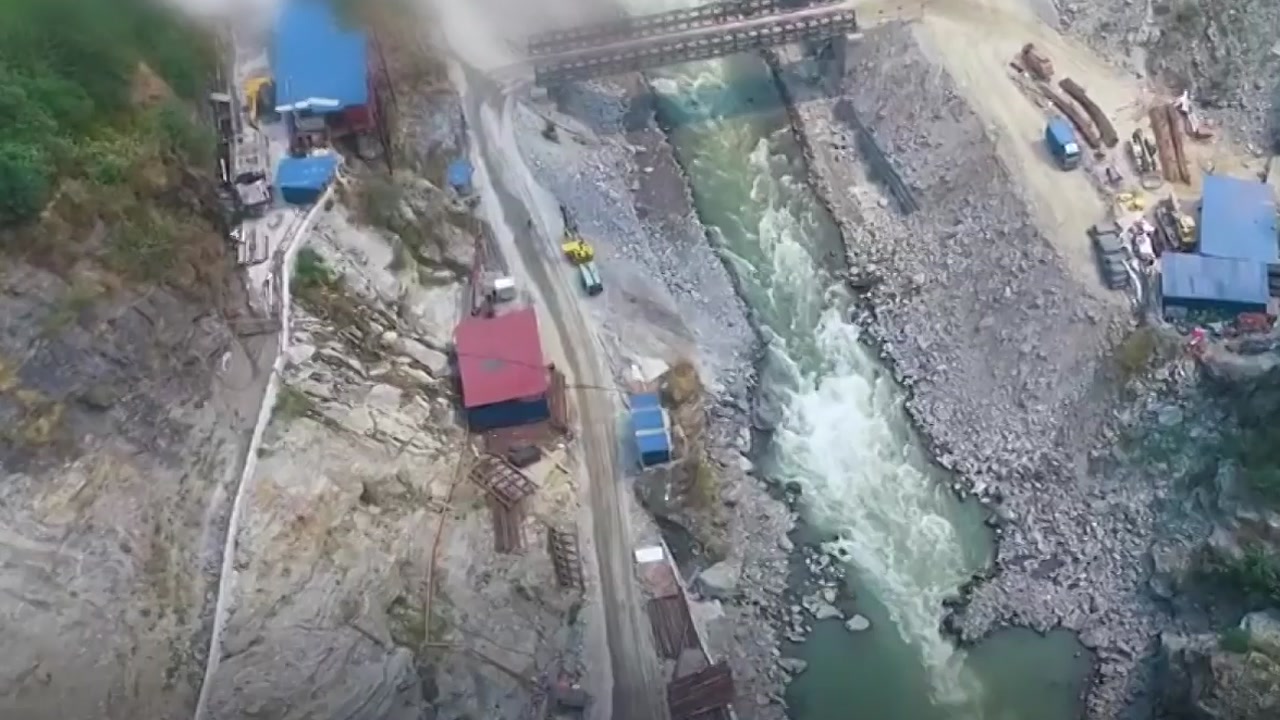

현지 최대 규모의 수력발전소, UT-1 건설 현장입니다.
좁고 깊은 골짜기라 물을 가두기 쉬워, 수력발전 입지로 좋은 곳이지만, 물과 토사가 한꺼번에 밀려 내려오면 파괴력이 커져 이번 사태처럼 큰 피해를 입을 수 있습니다.
UT-1 수력발전소의 공정률은 84%.
올해 말 완공을 앞두고 있었지만, 직격탄을 맞았습니다.
강물을 발전소 쪽으로 보내기 위해 설치된 위어댐과, 인력들의 베이스캠프 등이 크게 파손됐습니다.
[윤장현 / 한국남동발전 신성장 본부장 : 현재 상부 위어댐 부분은 거의 한 90% 이상 손실된 것 같고, 건설 인력들이 있던 베이스캠프는 거기도 한 90% 정도 손실됐고, 지하발전소는 현재 매몰되지 않은 것으로 파악하고 있습니다.]
발전소 건설은 우리나라의 공기업과 민간기업 주도로 진행돼왔습니다.
한국남동발전은 투자와 현지 사업 진행을, 두산에너빌리티는 설계와 조달, 시공을 맡았습니다.
총사업비는 9천억 원 정도로, 현지 최대 규모고, 발전 용량도 216메가와트로, 대형급입니다.
완공 이후 남동발전이 27년 동안 직접 운영할 계획이었는데, 이번 피해로 큰 차질을 빚게 됐습니다.
YTN 김웅래입니다.
YTN 김웅래 (woongrae@ytn.co.kr)
※ '당신의 제보가 뉴스가 됩니다'
[카카오톡] YTN 검색해 채널 추가
[전화] 02-398-8585
[메일] social@ytn.co.kr
[저작권자(c) YTN 무단전재, 재배포 및 AI 데이터 활용 금지]
네팔 대홍수로 연락이 끊긴 우리나라 인력 9명은 현지 최대 규모의 수력발전소 건설 현장에서 일하고 있었습니다.
해당 발전소는 올해 말 완공 예정이었는데, 홍수 피해로 향후 운영에 차질이 불가피하게 됐습니다.
김웅래 기자입니다.
[기자]
네팔 수도, 카트만두에서 북서쪽으로 70km 떨어진 트리슐리 강 상류.
현지 최대 규모의 수력발전소, UT-1 건설 현장입니다.
좁고 깊은 골짜기라 물을 가두기 쉬워, 수력발전 입지로 좋은 곳이지만, 물과 토사가 한꺼번에 밀려 내려오면 파괴력이 커져 이번 사태처럼 큰 피해를 입을 수 있습니다.
UT-1 수력발전소의 공정률은 84%.
올해 말 완공을 앞두고 있었지만, 직격탄을 맞았습니다.
강물을 발전소 쪽으로 보내기 위해 설치된 위어댐과, 인력들의 베이스캠프 등이 크게 파손됐습니다.
[윤장현 / 한국남동발전 신성장 본부장 : 현재 상부 위어댐 부분은 거의 한 90% 이상 손실된 것 같고, 건설 인력들이 있던 베이스캠프는 거기도 한 90% 정도 손실됐고, 지하발전소는 현재 매몰되지 않은 것으로 파악하고 있습니다.]
발전소 건설은 우리나라의 공기업과 민간기업 주도로 진행돼왔습니다.
한국남동발전은 투자와 현지 사업 진행을, 두산에너빌리티는 설계와 조달, 시공을 맡았습니다.
총사업비는 9천억 원 정도로, 현지 최대 규모고, 발전 용량도 216메가와트로, 대형급입니다.
완공 이후 남동발전이 27년 동안 직접 운영할 계획이었는데, 이번 피해로 큰 차질을 빚게 됐습니다.
YTN 김웅래입니다.
